平江县人民政府办公室关于印发《平江县农村户用无害化卫生厕所改(新)建工作实施方案》的通知(平政办发〔2019〕15号)

来源:县人民政府办公室 2019-12-30 11:52
| | | |

各乡镇人民政府,平江高新区、福寿山汨罗江风景区,县直各单位:

《平江县农村户用无害化卫生厕所改(新)建工作实施方案》已经县人民政府同意,现印发给你们,请认真贯彻落实。

平江县人民政府办公室

2019年12月25日

平江县农村户用无害化卫生厕所改(新)建工作实施方案

为深入贯彻落实习近平总书记关于“厕所革命”的重要指示精神和中央关于推进“厕所革命”的决策部署,落实《中共中央办公厅 国务院办公厅转发<中央农办 农部 国家发改委关于深入学习浙江“千村示范、万村整治”工程经验扎实推进农村人居环境整治工作的报告>的通知》《农村人居环境整治三年行动方案》《关于推进农村“厕所革命”专项行动的指导意见》(农社发〔2019〕2号)、《2019年全省农村户用卫生厕所改(新)建工作方案》(湘农联〔2019〕131号)等文件精神,切实有效提升全县农村人居环境建设水平,结合我县实际,特制定本方案。

一、总体要求

(一)指导思想。以习近平新时代中国特色社会主义思想为指导,深入贯彻习近平总书记关于“厕所革命”重要指示批示,将农村改厕作为重要的民生工程、文明工程,作为实施乡村振兴战略的重要举措,作为全域环境综合整治工作的重中之重来推进。

(二)工作目标。按照“有序推进、整体提升、建管并重、长效运行”的基本思路,加大农村户用无害化卫生厕所改(新)建力度,在2023年前,完成全县厕改工作任务,其中,2019年完成省级民生实事无害化卫生厕所改(新)建1万户,无厕户全面清零。

(三)基本原则。

1.实事求是、因地制宜。农村厕改工作要立足乡村实际情况,坚持宜分户则分户、宜联户则联户、宜集中则集中,不搞一刀切;坚持突出重点,以点带面,示范引领;坚持“一村一方案”,整村推进,确保实施一个村成功一个村。

2.简便实用、成本适中。坚持简便实用,统筹谋划,控制费用;坚持质量优先,不搞大包大揽,不搞面子工程。

3.技术成熟、达标排放。科学采用技术成熟、排放达标、经济适用、群众接受的改厕模式;注重改厕实效,确保厕所粪污得到有效治理。

4.费用分担、群众自愿。县级补助主要用于化粪池的施工与建设,乡镇、村负责组织实施公共设施恢复等相关经费;村民负责坑沟开挖和雨污分流、6米以外进出粪管材购买;建设三格化粪池+小型人工湿地的,村民另负责提供小型人工湿地内填充的卵石、砂子、泥土和美人蕉等水生植物。乡镇积极引导,群众自愿申请参与。

二、实施步骤

(一)调查摸底

各乡镇要以村为单位,按照“一宅一厕”的要求,通过现场入户调查获取数据,填写好调查表格,逐级汇总、逐级盖章、逐级建立农村厕所管理台账。各乡镇对本级统计上报数据的真实性负责。县厕改办根据乡镇调查摸底上报数据,录入“湖南省农村厕所革命信息管理系统”,下达改厕任务和厕所粪污治理指导性计划。

(二)宣传发动

县厕改办统一设计制作宣传资料,乡镇、村组织负责宣传发动,引导群众积极参与改厕工作,大力营造人人知晓、户户参与、村村争先的厕改工作氛围。

(三)组织实施

1.统一组织实施。建立“县级统筹、部门督导,乡镇主责、村级实施,专业施工、联合验收”的工作机制。

(1)突出重点区域。重点推进“两江十八河”周边污染源较大区、水源保护区、旅游景区景点改厕工作。各乡镇要选择基础条件好、群众积极性高、村级班子战斗力强的村先行先试。

农户新建房屋必须严格按照《湖南省农村厕所建设技术导则(试行)》(湘农联〔2019〕97号)和《平江县人民政府办公室关于村民建房同步配套建设三格(四格)化粪池的通知》(平政办函〔2019〕65号)要求,自行建设钢筋混凝土现浇式三格化粪池,经验收合格后,给予同等奖补;乡镇要从严把关,对村民新建房屋三(四)格钢筋混凝土现浇式化粪池建设进行积极引导,严格按照(平政办函〔2019〕65号)执行。各乡镇要优先建设和改造无厕户、非卫生厕所和旱厕。现为三(四)格化粪池的不列入本次厕改范围,但计入整村推进统计范围。联户10户以上的必须建小型生态湿地,人均总容积为0.2立方米。

(2)专业队伍施工。各乡镇培训多支专业的钢筋混凝土现浇式三(四)格化粪池建设施工队伍,由项目村与施工队签订施工协议。施工队要固定施工人员,确保施工质量,负责购买池内过粪管道、弯头和6米以内进出粪管材,以及管道的规范安装和为每名施工队员购买工伤保险。

(3)规范坑沟开挖。各乡镇加强对农户自行挖坑、开沟的指导,确保坑沟开挖规范。乡镇可以统一组织具有合法资质、施工设备齐全、人员稳定、价格优惠的专业施工队帮助改厕户开挖坑沟,开挖费用由村民自行负担。

(4)严格技术要求。全县统一采用钢筋混凝土现浇式三(四)格化粪池建设模式,其三格容积比例为2:1:3,总容积为1.5立方米,池体高于周围地面5-10厘米。由县厕改办负责统一制作模具和化粪池设计图纸,乡镇按照模具和设计图纸组织实施。

2.统一监督管理。县厕改办牵头负责全县厕改质量的监督管理,乡镇厕改领导小组负责施工队伍的管理与协调、监督施工质量、落实改厕施工安全责任制,加强改厕施工现场巡查监督与指导、检查施工日志记录,确保工程质量符合设计标准与要求,按要求做好表格填报与施工照片采集等与厕改相关的工作,确保施工质量符合验收标准。

3.统一验收和资料归档。农村户用无害化卫生厕所改(新)建的钢筋混凝土三(四)格式化粪池以乡镇为单位统一编号(编号由施工单位负责,一次性成型统一编印在化粪池盖板上)。按照要求对厕改信息及改造前、改造后的照片资料归档,实行一户一档管理,每月25号向县厕改办上报农村厕改进度,实时监管项目进展。厕改任务完成后,各乡镇组织进行初步验收,根据验收标准要求完善相关验收资料并收集整理归档。验收以村为单位,由各乡镇向县级提交厕改工作总结与申请验收报告,由县厕改办牵头,组织乡镇、村、施工队以及户主到场统一验收,验收合格后分别在验收表上签字,并按要求及时录入“全省农村厕所革命信息管理系统”。

4.统一资金拨付。根据试点情况,经逐项核算费用,确定钢筋混凝土现浇式三格化粪池价格限定在1380元以内。(1)补助标准、用途。每户补助1380元(含上级补助资金),主要用于钢筋混凝土三格化粪池的施工与建设、过粪管的安装、购买工伤保险等,10户以上集中联建必须建设小型人工湿地的,另按每人150元予以补助;水源保护区建设三格化粪池+小型人工湿地,每户补助1980元,主要用于钢筋混凝土三格化粪池和小型人工湿地的施工与建设、过粪管的安装、小型人工湿地的填充(不负责填充材料与水生植物)、购买工伤保险等。联户建设的按单户补助标准乘以户数予以补助。(2)奖励标准、用途。对完成无害化卫生厕所改造率达到80%以上且验收合格的村,另给予每户每套100元奖励。(3)奖补方法。通过省、市、县验收合格达标的厕改村,县财政凭验收合格汇总表将奖补资金下拨到乡镇。

三、保障措施

(一)强化组织领导。按照“县级统筹抓推进、乡镇主体抓落实”的总体要求,加强统筹协调,明确部门职责分工,形成推进合力。成立平江县农村厕所改(新)建办公室(简称县厕改办),县厕改办设在县农村人居环境整治工作指挥部,负责统筹指挥、协调督促、技术指导、项目验收等工作。各乡镇是厕改工作的责任主体,主要负责同志是直接责任人;乡镇成立厕改工作领导小组办公室,由分管负责同志兼任办公室主任,具体负责做好辖区内厕改的组织实施工作。

(二)落实资金保障。建立“以县级为主(含中央和省级奖补)、乡镇(村)为辅、农户投工投劳”的厕所改造投入机制。争取中央和省级奖补资金,积极整合扶贫、移民等相关部门项目资金用于厕改以及农村生活污水治理等工作。各乡镇结合实际统筹规划合理安排,积极引导和发动群众投工投劳参与厕改工作,县级奖补资金不足部分由乡镇负责统筹解决。厕改资金实行专款专用,严禁截留、挤占和挪用。

(三)加强工程管理。施工方要切实加强施工管理,为每名施工队员购买工伤保险,确保施工人员施工和上下班安全。

(四)严格考核奖惩。将农村改厕工作纳入年度绩效考核、民生实事考核、全域环境综合整治督查考核和乡村振兴实绩考核及美丽乡村评选的重要内容,与全域环境综合整治工作一月一督查、两月一讲评结合进行。各乡镇指导督促项目村在村务公开栏等醒目位置全面公开农户厕改计划、奖补金额、用材数量和型号等信息,主动接受群众监督,纪检监察、财政、审计等部门要进一步加强监管。对改厕工作成效好、进度快、质量优的单位和个人,给予相应奖励;对实施进度慢、效果差的单位和个人,要从严处理;对在改厕工作中存在的违纪违法行为,要依法依规追究相关责任人的责任。

附件:1.平江县2019年度农村户用无害化卫生厕所改(新)建指导性计划表

2.平江县农村无害化卫生厕所改造工作要点

3.平江县农户改厕自主申报表

4.平江县农户改厕项目施工验收表

5.平江县   乡(镇)   村农户改厕计划公示

6.平江县   乡(镇)   村农户改厕汇总表

7.平江县改(新)建无害化卫生厕所编码

8.平江县农村无害化卫生厕所改造钢筋混凝土三格化粪池建造施工合同(模板)

附件1

平江县2019年度改(新)建农村户用无害化卫生厕所指导性计划表

序号

乡镇

村名

2018年总户厕数

2019年改厕指导性计划数

1

汉昌镇

三望冲村

344

156

2

三阳乡

甲山村

620

176

清安村

792

74

狮岩村

137

110

3

安定镇

田陌村

411

259

秋湖村

656

147

桃源村

209

74

大桥村

698

74

4

福寿山镇

宝石村

439

200

大和村

320

147

思和村

415

221

蒋山村

514

74

洞下村

237

74

芦溪村

969

147

5

三市镇

爽口村

411

255

6

加义镇

泊头村

409

120

三村村

344

100

丽江村

482

220

义口村

327

221

思源村

86

74

高塅村

432

324

7

长寿镇

国付村

451

206

联升村

396

147

友谊村

280

74

新兴街社区

288

147

金塘村

227

147

8

龙门镇

源里村

242

152

9

石牛寨镇

姜源村

478

226

10

虹桥镇

金鸡村

249

81

大青村

448

147

平安村

564

74

阜源村

314

221

11

童市镇

烟舟村

610

252

12

南江镇

五角村

684

74

蔡柏村

563

147

噪溪村

584

110

13

上塔市镇

得胜村

346

178

14

板江乡

小水村

271

142

15

梅仙镇

青桥村

290

182

16

岑川镇

大义村

432

221

正北村

452

147

九峰村

295

147

17

余坪镇

张市村

568

147

市里村

223

221

18

大洲乡

龙洞村

404

158

19

伍市镇

长明村

287

114

武岗村

416

100

青冲村(四格)

452

362

大滩村(四格)

366

293

20

瓮江镇

塔兴村

220

130

双潭村

646

110

仗义村

217

147

21

浯口镇

九峰村

225

184

江口村

294

147

四丰村

648

110

浯口村(四格)

458

367

五里村

394

110

22

向家镇

南街社区

599

190

黄长村

364

210

23

三墩乡

戴市村

476

190

24

木金乡

礼仁村

260

150

25

园艺中心

园艺村

120

91

小计

25

62

25353

10000

附件2

平江县农村无害化卫生厕所改造工作要点

一、改厕流程与验收标准和验收程序

(一)改厕流程

1.各村精准摸底情况,制定厕改计划并张榜公示→2.乡镇或村改厕施工队进行技术培训→3.厕改农户填写自主申报表并承诺相关事项,由农户签字同意后并按标准挖好基坑→4.施工队入户与农户对接,施工队再按技术要求施工→5.施工人员在改前、改后对应同一参照物留2张照片并填写好开始时间、结束时间的施工队填写好施工日志→6.农户验收能否正常使用、满意后签字→7.乡镇验收合格后签字、编号、照相、整理资料存档,形成报告→8.县厕改办组织相关单位进行验收,整理资料存档,形成报告→9.市农业农村部门组织相关单位进行抽检验收,整理资料,形成报告→10.改厕户进行张榜公示,整理资料成册,建档备查。

(二)验收标准

严格按照《平江县农村户用无害化卫生厕所改(新)建工作实施方案》以及《湖南省农村厕所建设技术导则(试行)》要求进行验收,水源保护区按三格化粪池+小型人工湿地标准验收。

(三)验收程序

1.乡镇验收。以村为单位的农村厕所改造工程完工后,符合验收条件,由乡镇组织村委会、村民代表、技术人员、施工队等,逐户开展竣工验收工作,并填写《农村改厕竣工验收表》,验收人员签字确认,乡镇将竣工验收情况形成书面报告,整理相关档案材料归档备查。实行一户一验、一户一表、一户一录的原则。

2.县复验。县厕改办在收到乡镇竣工验收书面报告及档案归档材料10日内,组织相关单位和人员对已完成农村厕所改造竣工验收工作的乡镇进行竣工验收复验工作,主要对验收方案、验收程序、建设要求及施工质量、验收结果、使用效果、日常管理进行复验。复验率不少于当年实施工程的30%。具体验收复验方案由县厕改办制订。验收复验结束后十日内形成复验报告,报市农业农村局。

3.市级抽检。市农业农村局在收到县复验报告15日内,组织相关单位和人员对我县进行竣工验收抽检工作,抽检率不少于当年实施工程的15%。市级抽检完成后15日内,向省农业农村厅提供竣工验收综合报告电子版和纸质版, 再由省级进行抽检验收。

二、三格化粪池基本原理、要求与日常维护

(一)基本原理

利用三格化粪池使粪便在池内经厌氧消化分解,达到沉淀或杀灭粪便中寄生虫卵和肠道致病菌的目的。三格化粪池由相互联通的三个密闭粪池组成,中间由过粪管联通,主要是利用厌氧发酵、中层过粪和寄生虫卵比重大于一般混合液比重而易于沉淀的原理处理粪便。

(二)无害化卫生厕所要求

有墙、有顶、有门,厕屋清洁、无臭,粪池无渗漏、无粪便暴露、无蝇蛆,粪便就地处理或适时清出处理,达到无害化卫生要求;或通过下水管道进入集中污水处理系统处理后达到排放要求,不污染周围环境和水源。

(三)日常运行与维护

1.厕所交付使用前,应进行安全知识普及,提高群众安全意识,指导群众正确使用和维护,杜绝安全隐患。启用时必须先对一格加水至入粪口下端位置,确保粪便进入化粪池后液化分层的需要。

2.户厕运行使用过程中,禁止向池内扔尿不湿、妇女用品等其他不腐烂物体。应尽量避免洗澡水、洗衣水等生活污水进入化粪池。雨水要进行分流,禁止进入化粪池。

3.定期查看第一格粪液漂浮物与沉淀物是否需要清掏,防止占用有效容积,防止堵塞等现象。经常查看出水管道是否通畅,防止堵塞引起池内不流通或倒灌。

4.化粪池面禁止车辆通行以及堆积杂物和易燃等物品,周围严禁烟火,随时保持池盖处于紧闭锁紧状态,不得敞开。严禁在化粪池上逗留、玩耍,燃放鞭炮、生火和从事焊接作业等。清掏化粪池应规范作业,掏粪清渣后应及时关闭密封盖,预防安全事故。

5.定期查看第三格粪液出口是否畅通,粪液是否需要清掏,防止粪液超出有效容积上限,甚至出现满池溢出现象。

三、混凝土三格化粪池建设要求

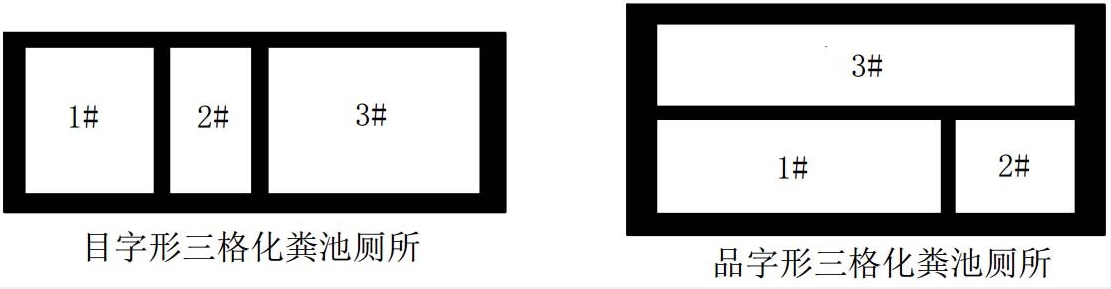

(一)布局。化粪池的布局要因地制宜,一般采用目字形或品字形(如图 1),以目字型为主。池面应高于周围地面,粪污与雨水必须分流,其它生活污水尽量不流入化粪池影响发酵效果。

图 1 化粪池布置形式示意图

(二)基坑开挖标准和要求。根据化粪池布局先进行放线定位,按规范开挖基坑,清理坑底。钢筋混凝土1.6立方米三格化粪池目字形基坑长2米、宽1.1米、深1.1米(根据池体必须高于周围地面5-10厘米控制基坑实际开挖深度)。池壁垂直,在确定能保证开挖尺寸的情况下进行挖坑。

1.开挖前确保周围安全,做好防护措施。进粪口必须与厕所厕具相接,化粪池第一池距离厕屋不超过6米,尽量远离供水设施,间距≥5米。

2.原化粪池必须停用或者改建成微型人工湿地。

3.基坑不得积水,对有积水的基坑必须先排除积水,平整坑底。

4.根据基坑底层地质情况可先铺5厘米碎石,再浇10厘米厚混凝土垫层。

(三)浇筑池体。按池体、隔板和盖板规格用直径≥6毫米冷轧钢筋绑扎和模板固定,采用425标号水泥、中等河沙以及13毫米石子按照C25混凝土配比进行浇筑,浇筑时用混凝土震动棒震动密实,防止出现蜂窝眼,池体混凝土壁厚≥100毫米,中间隔板厚度≥50毫米;池盖板厚度≥50毫米,设置两个清渣(粪)口,第一池为清渣口,第三池为清粪口,规格为40厘米×40厘米方形口。池体与隔板应一次浇筑成型,浇筑完成后应在 12h内用湿草帘覆盖养护,养护至混凝土达到设计强度的 75%方可拆除模板,池体坚固不渗漏。

(四)防渗处理。化粪池内壁必须光滑平整,采用防水材料抹面,抹面要求密实、光滑。防渗施工完成 24h 后做闭水试验,注水至出水口下端并做好水位标记,隔板之间不得窜水,池体不得渗漏。

(五)进粪管。采用直径110毫米内壁光滑的优质给水PVC管,并紧贴池壁,进粪管水平部分管顶距池顶100毫米,进粪管使用弯管,向下管长200毫米。房屋雨水落水管与厕所下水管连接的,雨污必须分流,

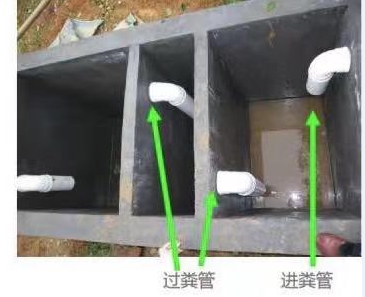

(六)过粪管、出粪管。三格化粪池的格与格之间由过粪管连通。过粪管用直径110毫米 内壁光滑的优质给水PVC管,并安装在中间隔墙(板)上。其中第一池到第二池过粪管下端(即粪液进口)位置在第一池的下1/3 处,过粪管使用弯管,向下管长500毫米,上端距池顶150毫米;第二池到第三池过粪管下端(即粪液进口)位置在第二池的中部1/2 处,过粪管使用弯管,向下管长350毫米,上端距池顶150毫米。第三池出水管低于进粪管口,离池顶150毫米(见图3)出粪管使用弯管,向下管长300毫米。过粪管应错位布置(见图4),增加粪水的停留时间,管道接口必须牢固密封,过粪管穿过隔板之间管壁接触部位应与隔板密封无窜水现象。

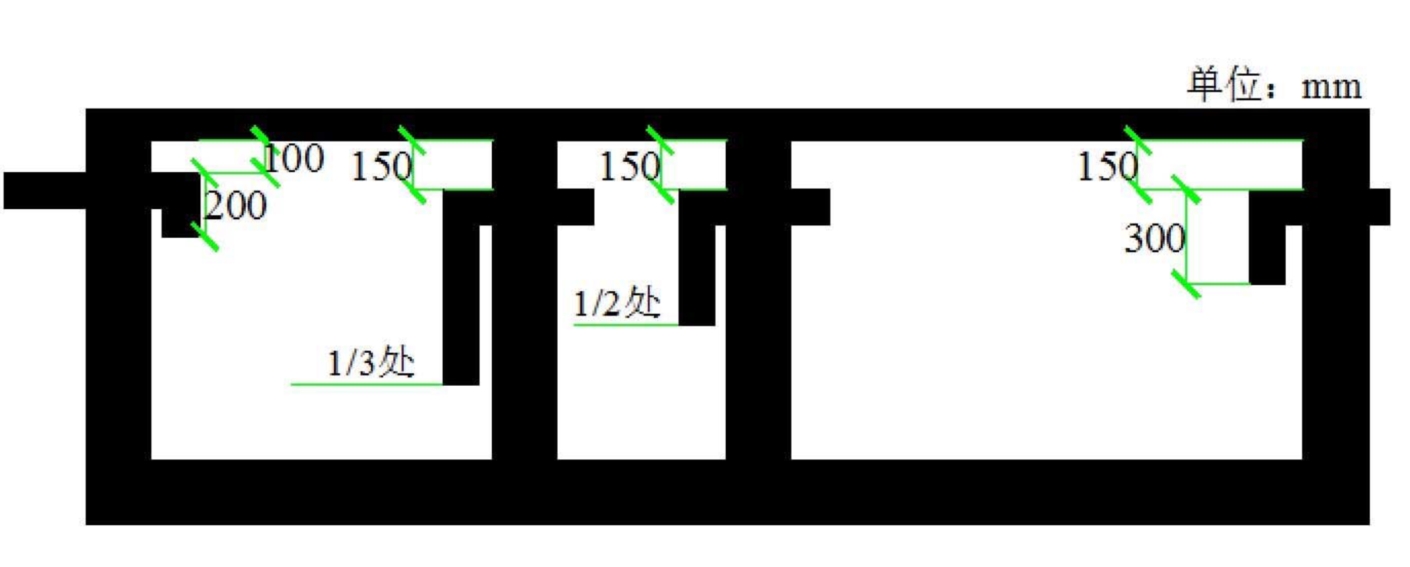

图3 三格化粪池尺寸示意图

图4 粪管布置示意图

(七)模具安装

1.安装前必须根据化粪池进出口方向确定模具1、2、3格位置。三格容积比例为2:1:3,第一格0.6米为进口位置、第三格0.9米为出口位置,严禁进出口模具装反。

2.安装就位后要测定水平度,如不符合要求应及时调整。

3.厕所与化粪池进粪管、池内隔板过粪管以及排水管位置必须严格按照设计要求精准定位,管道安装时必须用胶水密封拼接,检查无渗漏窜水现象后方可固定盖板。

4.模具安装进出口位置必须正确,池体与隔板应整体一次成型,模板方正牢固,防止震动棒震动时变形或移位。

四、联户三格化粪池建设要求

联户三格化粪池的容积计算:0.3立方米/人×人口数﹦容积。三格容积比例为2︰1︰3。根据池体总容积大小,池壁厚度120-200毫米,隔板厚度60-100毫米;盖板厚度≥100毫米;过粪管直径≥150毫米。布局、基坑开挖标准、池体的浇筑、防渗处理、粪管的安装均参照单户三格化粪池建设要求。

五、小型人工湿地建设要求

重点区域的厕所污水分散处理采用在三格式化粪池后建一个小型人工湿地(如图,池体大小等同于化粪池的第三格),池基坑总长3米,宽1.1米,深1.1米,建设地址需有地势差。

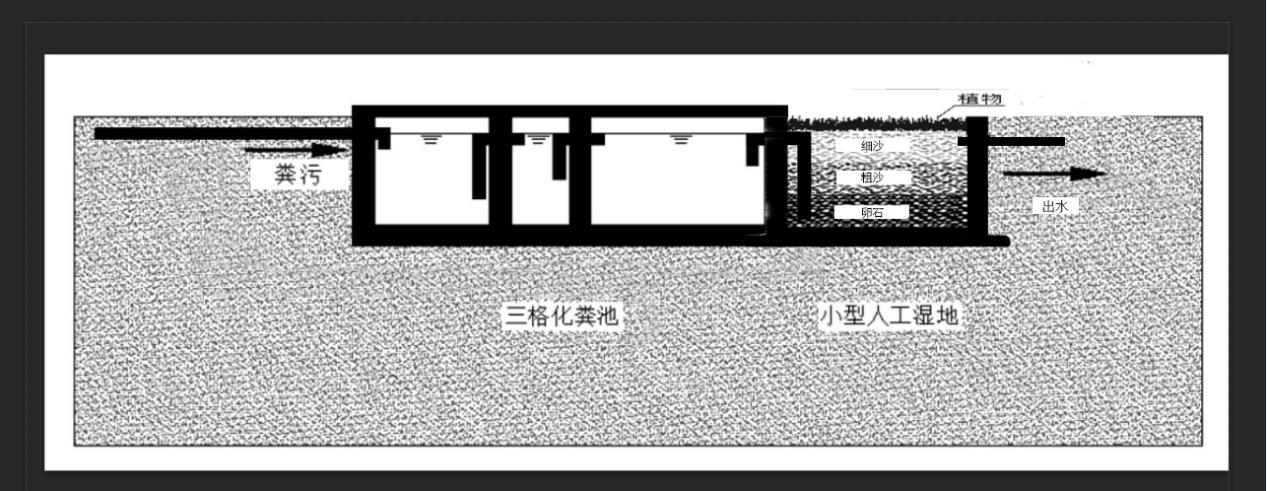

图  三格化粪池+小型人工湿地示意图

10户及10户以上的联户必须建人工湿地,容积计算:0.2立方米/人×人口数﹦容积。

附件3

平江县农户改厕自主申报表

户主姓名

家庭

人口

联系电话

居住

地址

乡(镇)         村         组

改造

方式

囗  新建

囗  改建

申请改厕

类型

囗1.水冲式(完整下水道系统)

囗2.水冲式(小型粪污集中处理系统)

囗3.三(四)格式化粪池式

农户承诺

为改善生活环境,提高健康生活水平,我自愿申请建设改厕,并承诺兑现以下事项:

一、承担改厕工程建设自行负担部份;

二、在施工期间将积极配合施工人员做好改厕有关事宜;

三、正确使用维护无害化卫生厕所,同步搞好庭院及周边环境卫生;

四、其他:同意改厕验收后,将各级(省、市、县)改厕补助资金直接由县政府统筹安排。

承诺人签名或印章:

20   年    月    日

村(社区)意见

审批人签名:

20   年    月    日

乡镇(街道)意见

审批人签名:

20   年    月    日

备注:此表一式三份,原件由县存档,乡镇、村留复印件存档备查。


附件4

平江县农户改厕项目施工验收表

编号

户主

姓名

联系电话

地址

乡(镇)       村      组

验收时间

年  月  日

改造

方式

囗  新建

囗  改建

改厕

类型

囗1、水冲式(完整下水道系统)

囗2、水冲式(小型粪污集中处理系统)

囗3、三(四)格式化粪池

建造

情况

化粪池建设是否符合要求

囗合  格

囗不合格

开工时间

竣工时间

管道安装、运行效果是否合格

囗合  格

囗不合格

施工负责人签字

建造影像资料

改建前图片

建造完工图片(编号)

验收

签字

户主验收(签字盖章)

村验收人(签字盖章)

乡(镇)验收人(签字盖章)

县级抽查人

(签字)

备注:此表一式三份,原件由县存档,乡镇、村留复印件存档备查。


附件5

平江县     乡(镇)    村农户改厕计划公示

编号

组名

姓名

化粪池类型选择

开工时间

水冲式(完整下水道系统)

水冲式(小型粪污集中处理系统)

三(四)格式化粪池式

备注:此表一式三份,原件由县存档,乡镇、村留复印件存档备查。


附件6

平江县      乡(镇)     村农户改厕汇总表

序号

厕所编号

村组名

户主姓名

改厕类型

完工时间

水冲式 (完整下水道系统)

水冲式 (小型粪污集中处理系统)

三(四) 格式化粪池式


附件7

平江县改(新)建无害化卫生厕所编码

编码规则:乡镇村(前2个字首字母)+年度+厕所编号(3位数):

1.城关镇编码:CG**-2019-001开始至CG**-2019-***

2.安定镇编码:AD**-2019-001开始至AD**-2019-***

3.三市镇编码:SS**-2019-001开始至SS**-2019-***

4.加义镇编码:JY**-2019-001开始至JY**-2019-***

5.长寿镇编码:CS**-2019-001开始至CS**-2019-***

6.龙门镇编码:LM**-2019-001开始至LM**-2019-***

7.虹桥镇编码:HQ**-2019-001开始至HQ**-2019-***

8.南江镇编码:NJ**-2019-001开始至NJ**-2019-***

9.梅仙镇编码:MX**-2019-001开始至MX**-2019-***

10.浯口镇编码:WK**-2019-001开始至WK**-2019-***

11.瓮江镇编码:WJ**-2019-001开始至WJ**-2019-***

12.伍市镇编码:WS**-2019-001开始至WS**-2019-***

13.园艺场编码:YY**-2019-001开始至WS**-2019-***

14.向家镇编码:XJ**-2019-001开始至SJ**-2019-***

15.童市镇编码:TS**-2019-001开始至TS**-2019-***

16.岑川镇编码:CC**-2019-001开始至CC**-2019-***

17.福寿山镇编码:FS**-2019-001开始至FS**-2019-***

18.余坪镇编码:YP**-2019-001开始至YP**-2019-***

19.石牛寨镇编码:SN**-2019-001开始至SN**-2019-***

20.上塔市镇编码:ST**-2019-001开始至ST**-2019-***

21.三阳乡编码:SY**-2019-001开始至SY**-2019-***

22.木金乡编码:MJ**-2019-001开始至MJ**-2019-***

23.板江乡编码:BJ**-2019-001开始至BJ**-2019-***

24.大洲乡编码:DZ**-2019-001开始至DZ**-2019-***

25.三墩乡编码:SD**-2019-001开始至SD**-2019-***


附件8

平江县农村无害化卫生厕所改造钢筋混凝土三格化粪池建造施工合同(模板)

(各乡(镇)根据实际情况修改签订)

甲方(发包方):   乡(镇)   村 代  表  人:    联系电话:

乙方(承建方):          身份证号码:       联系电话:

甲乙双方根据《平江县农村户用无害化卫生厕所改(新)建工作实施方案》以及《平江县农村无害化卫生厕所改造工作要点》要求,结合我乡(镇)改厕实际情况,现将我乡(镇)    村钢筋混凝土现浇1.5立方米三格化粪池施工的改厕任务承包给乙方进行施工建设,经甲、乙双方友好协商,签订本承建施工合同:

一、乙方包工包料施工建设钢筋混凝土1.5立方米三格化粪池    只(按建池合格数量为准结算),每池施工建设单价   元,化粪池施工建设中所有建材、管道、人工工资、配件、模具等甲方概不负责。建设三格化粪池+小型人工湿地的,乙方小型人工湿地的施工与建设、管道安装、物料填充等,村民负责提供小型人工湿地内填充的卵石、砂子、泥土和美人蕉等水生植物。

二、甲方负责协调改厕户主配合乙方施工,提供良好的施工环境,并督促改厕户主按要求规格自行挖好基坑。三格化粪池目字形基坑标准为:长2米,宽1.1米,深1.1米。池壁垂直。进粪口必须与厕所厕具相接,化粪池第一池距离厕所不超过6米。远离供水设施。坑槽不得积水,对有积水的基坑必须先排除积水,平整坑底。

三、安全责任:甲方监督农户负责基坑开挖期间的施工安全;乙方负责混凝土浇筑施工期间的安全,包括模具安装与转运以及建材运输等安全,负责为每名施工队员购买工伤保险。

四、乙方必须严格按照《湖南省农村厕所建设技术导则(试行)》技术要求以及《平江县农村无害化卫生厕所改造工作要点》中“三格化粪池建设要求”的施工要求、技术参数、管道安装标准进行施工,确保三格化粪池正常使用,使用效果达到排放要求。

五、乙方所采用的材质和施工主要技术标准必须做到如下要求:

(一)池体、隔板、盖板用直径≥6毫米冷轧钢筋按要求绑扎和模板固定;

(二)每池采用不少于700公斤425标号水泥与中等河沙以及13毫米石子按照C25混凝土配比进行浇筑,浇筑时混凝土用震动棒震动密实,不得出现蜂窝眼;

(三)单户三格化粪池池体混凝土壁厚≥100毫米,中间隔板厚度≥50毫米;池盖板厚度≥50毫米,第一池和第三池盖板上设置两个40厘米×40厘米方形清渣(粪)口,浇筑完成后甲方负责混凝土养护至拆除模板。

(四)化粪池内壁表面必须光滑平整,采用防水材料抹面,隔板不得窜水,池体不得渗漏,如发现有池体渗漏或隔板窜水现象由乙方负全责,并整改到不渗漏、窜水为止。

(五)池盖板必须按要求放置钢筋,保证厚度,表面无石子裸露必须光滑平整,开口方正,方口盖提取方便且不掉落,盖板边整齐平直,盖板与池体必须密封,并在盖板上用字母和数字模具压制编号,编号清晰。

(六)乙方负责6米优质直径110毫米给水管材,并负责进出口管道和过粪管道安装,管道不足部分由改厕户负担,不得以次充好,链接处必须胶水密封。

(七)若化粪池验收不达标或者不合格,一切损失由乙方负责。

六、本协议有效期为20   年   月   日至20   年   月   日。

七、质保期为一年,甲方扣留每池5%质保金,期满后支付给乙方。

八、付款方式:工程完工后,乡镇进行初验后向县级申报,通过县级验收合格后,凭验收合格名单和数量,由甲方如实结算支付给乙方。

甲乙双方本着平等合法原则,各负其责,其他未尽事宜另行协商,如有协商不成可向平江县人民法院提起诉讼,维护双方合法权益。

本合同一式四份,甲、乙双方各执一份,交乡(镇)和县厕改办各备案一份。

甲方(签字盖章):            乙方(签字盖章或手摸):

签字日期:20   年   月   日

抄送:县委各部门,县人武部。

    县人大常委会办公室,县政协办公室,县人民法院,

    县人民检察院。

平江县人民政府办公室         2019年12月25日印发
