挖了又挖?工期变慢?官方逐条回应

来源:今日平江 2026-08-05 14:49
| | | |

  广大居民、沿街商户朋友们:

  2024年我县遭遇特大洪涝灾害,全域多处出现道路内涝、污水溢流等险情,给群众生产生活、财产安全造成较大损失。这场极端天气灾害,集中暴露了我县老城区地下排水基础设施的短板弱项。我县老城排水管网建成年代久远,早年城市建设存在“重地上、轻地下”规划短板,全域普遍采用雨污合流制管网,加之管道常年老化、破损、渗漏,排水承载能力严重不足,实施系统性雨污分流改造已是迫在眉睫的民生刚需。

  图为老旧污水箱涵照片

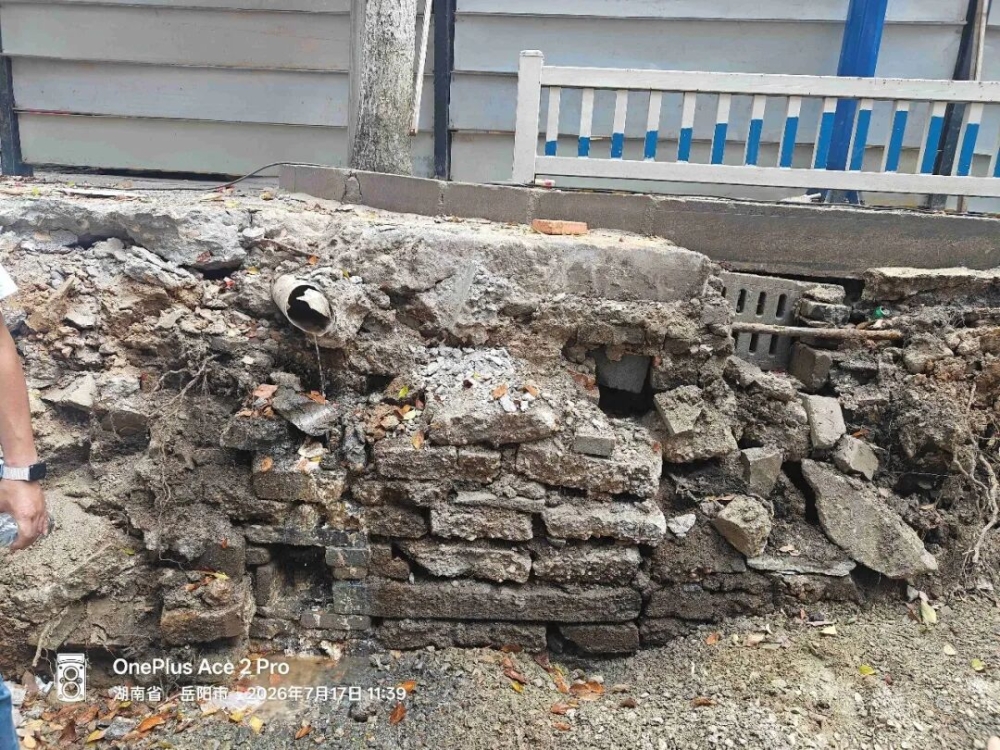

  图为老旧雨污合流箱涵照片

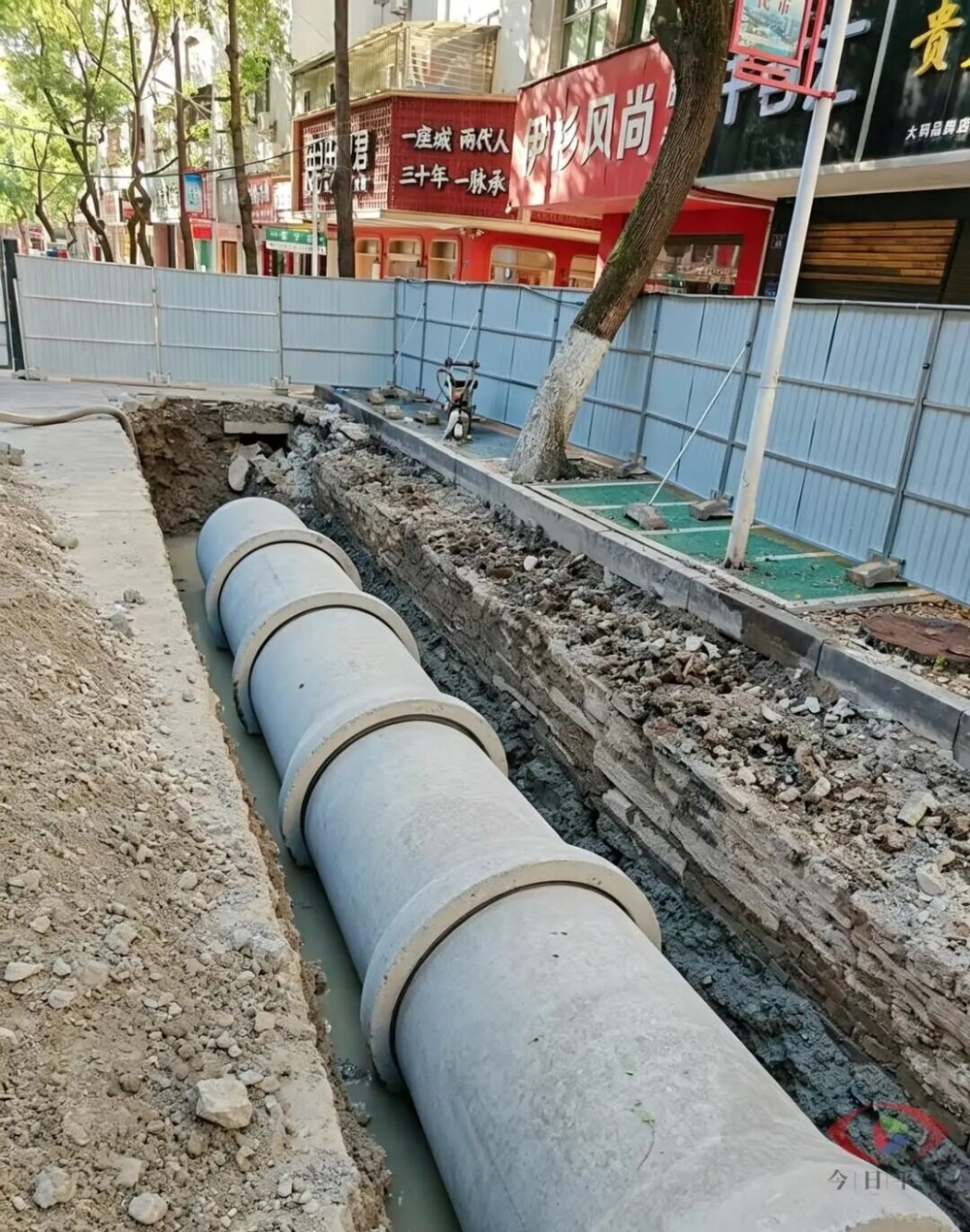

  图为改造后照片

  现有合流制管网存在先天缺陷:遭遇中雨及以上降雨时,管网瞬时流量可达旱季污水排放量的5至12倍,雨水、生活污水混杂涌入单一管道,极易造成管网淤堵、污水漫溢路面、黑臭水体直排河道,既污染汨罗江支流流域水环境,每逢雨季积水还严重影响居民出行、商铺经营,群众反映强烈。

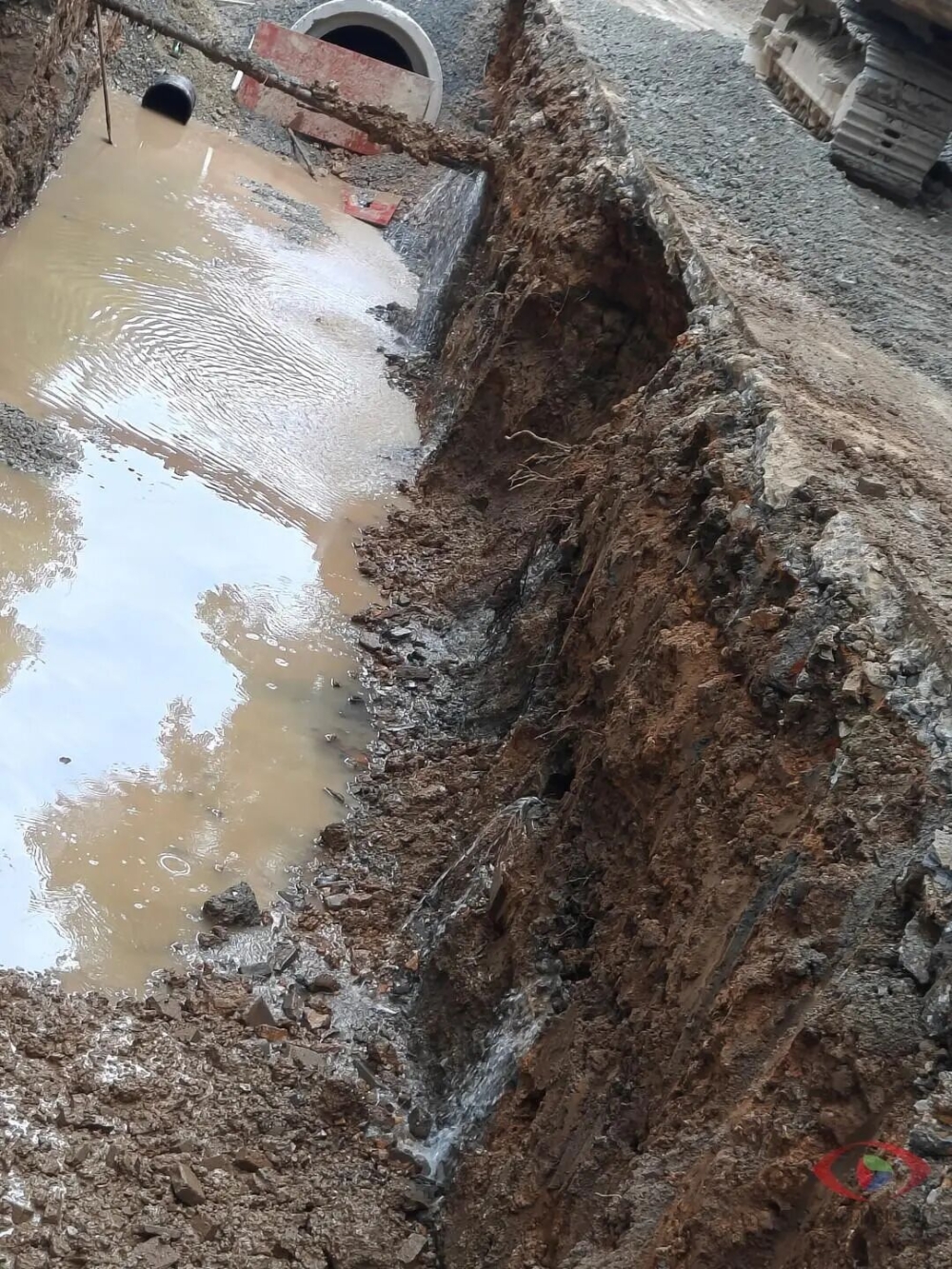

  图为城区道路积水图片

  为改善内涝、水体污染、管网渗漏等一系列长期民生难题,我县积极争取上级中央资金启动城区雨污分流改造工程,同步配套更新老旧供水管网,统筹补齐城市地下基础设施短板。

  针对大家近期集中关心的道路反复围挡、施工进度、工期安排、管线同步更换等热点问题,现将有关情况统一答复如下:

  多条道路反复封闭施工,为何不能一次性完工?

  不少市民疑惑西街等路段“挖了又挖”,核心源于两大客观政策与工程条件限制,并非重复无效施工:

  1.分阶段建设内容完全不同。以西街为例,2025年实施项目核心为深埋污水主管,管道管径较小、埋设深度大,采用非开挖顶管工艺,仅局部点位围挡施工;2026年本次工程主要铺设大口径雨水管网,埋深更浅,需全线开槽开挖,因此采取全幅道路封闭施工。雨水、污水两套独立管网需分开建设,才能真正实现雨污各行其道,从根源解决排水问题。

  2.中央专项资金有明确使用分类限制。本次管网改造资金主要来源于中央预算内投资、超长期国债资金,上级资金对建设内容有严格界定。2025年前下达环保类专项资金,仅支持污水管网改造;本年度获批专项排水改造资金,专项用于雨水管网新建、排水系统提质。资金下达时间和类别不一致,工程只能分年度分步落地实施。

  开挖施工同步更换老旧自来水管,实现一次开挖多重惠民

  本次西街、南街、老站街雨污分流施工开挖过程中,发现片区供水管道均为超服役年限的水泥管、老式PVC管材,管道破损、接口渗水现象普遍,日常水资源渗漏损耗量大。为避免后续二次开挖、重复封路扰民,减少资源浪费,我县决定抢抓本次施工窗口期,同步实施老旧供水管网更新改造,做到一次开槽、多管同建,一次性同步完善雨水、污水、自来水三套地下管线,长远保障城区供水稳定、降低管网渗漏损耗,最大化减少对市民出行经营的多次干扰。

  图为自来水管渗漏图片

  后续施工时间怎么安排,什么时候能全部解封?

  1.其中学校周边等重点路段,如南街、应心路、启明路、鲁家坪路、大西门路、甲山大道、金盾街计划在暑假开学前完工恢复,其余路段西街、谭家垄街、井墈街、鲁肃路在9月30日前完工。(注:该时间为天气条件较好的情况下预估的施工时间,如气候条件致使特定工序无法实施,完成日期将有所顺延)

  2.每日施工时间安排。为兼顾工程推进与居民休息、夏季高温作业安全,统一施工时间划定为: 7:00—11:30,15:00—22:00,严格避开夜间法定禁施工时段;中午高温时段停工休息,防范工人中暑。

  为什么施工进度这么慢?多重客观因素制约施工效率

  自项目开工以来,我县始终严守工程质量、安全生产底线全力推进建设,但多重现实条件限制施工速度:

  1.极端天气频繁干扰作业。自今年3月开工至今,受美莎克、巴威等台风环流影响,我县降雨频次高、风雨天气多,沟槽开挖、管道铺设、混凝土浇筑等绝大多数室外工序遇大雨、积水必须停工,大幅压缩有效施工时长。

  2.建筑工序存在硬性养护周期。混凝土路面恢复、现浇检查井等关键工序,浇筑完成后必须持续洒水养护,待强度达标后方可开展下一道施工流程。部分晴天工地看似无人作业,实则为养护等待阶段,无法人为压缩周期,是保障道路长期使用质量的必要环节。

  3.地下管线错综复杂。施工区域地下纵横交错强弱电、燃气、自来水等各类管线,正式开挖前需人工逐一探挖定位、做好安全防护,避免管线破损引发安全事故,额外增加大量施工工序。

  多措并举攻坚提速,全力保障按期完工

  为了全力加快施工进度,在保证质量安全的前提下,我县将采取多种措施:

  1.倒排工期。每天依据现有计划工期对照每日施工进度,通报进度滞后的工作面并根据实际情况采取措施,全力督促施工单位赶上预期进度;

  2.加大资源和力量投入。一是延长施工时间,在避开夜间休息时段的时间内保证工地范围内机械、人力不停,全力抢工;二是要求施工单位加大机械及人工力量的投入,确保在计划工期内如期完工,尽早拆除围挡,恢复交通。

  地下管网是城市的“生命线”,雨污分流改造短期会带来道路封闭、出行不便、经营受影响等临时困扰,却能一次性解决困扰我县多年的积水、臭水、管网破损等顽疾,功在当下、利在长远。在此衷心感谢全县居民、沿街商户对城市基础设施建设工作的理解、包容与支持。我们将严把工程质量、紧盯施工工期,全力加快项目建设,早日实现路通、水清、岸绿的宜居老城新面貌,共同守护平江碧水家园!
