当前位置:首页 > 政务公开 > 政务动态 > 乡镇快讯

天岳街道:灾后58天 重建热火朝天

来源:天岳街道 2024-08-30 11:07
| | | |

  新联村▼

  新联村兴阳片损坏水泵11台,泵房2栋,水渠毁坏2000余米,整个兴阳片2000多亩稻田损坏严重;廖家组山体滑坡严重,农田严重损毁,水渠堵塞;肖家组农田灌溉主水渠全线淤泥堵塞;林家组地段农田灌溉主水渠渠排冲毁;兴阳防洪堤全线沿线塌方严重;三兴公路沿线山体滑坡塌方约两公里长,堵塞农田灌溉主水渠;新仁沿线水渠冲毁严重;孝子祠前路面严重冲毁。

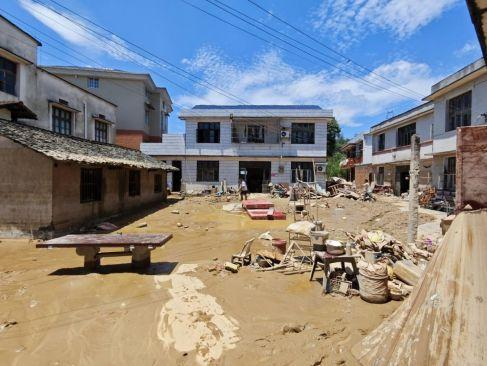

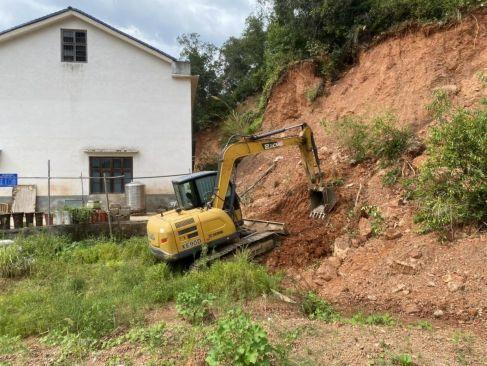

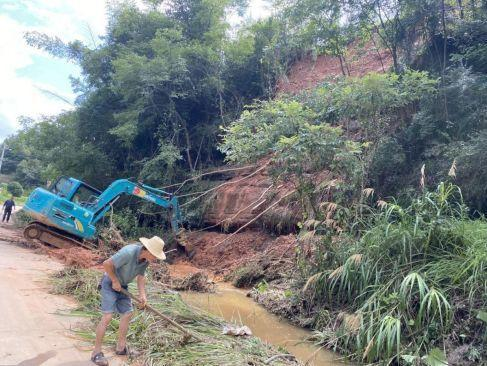

三兴公路山体滑坡

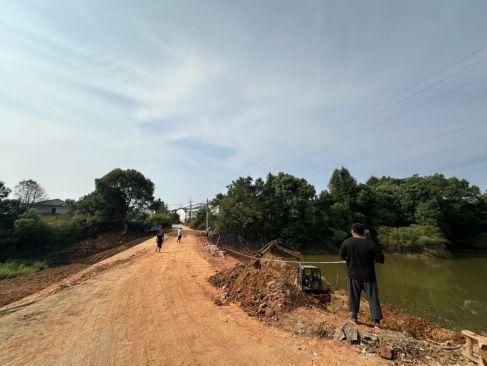

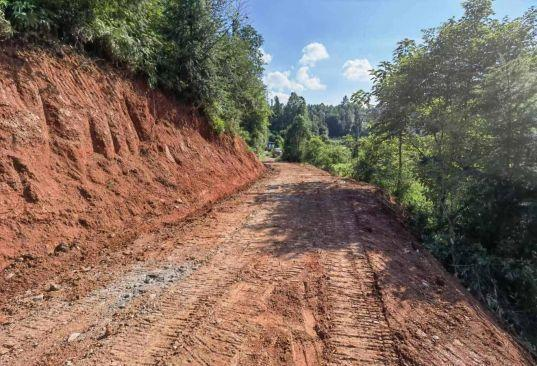

肖家组路面塌方重新修缮

7月5日清理完毕

目前正在修缮中

  目前已修复水渠2000多米,电排修复8处,淤泥清理,山体滑坡清理15处,塘坝修复3处,三兴公路滑坡已恢复。积极联系党员、群众、志愿者发动生产自救,在7天内全部完成水泵修复,农田、水渠整理改造,使1600多亩水稻全部耕种完成,其余损坏特别严重的也在逐步恢复中。新联村三兴公路道路水毁4处(乌龟山坡、廖家组、肖家组、孝子祠往美潭方向),7月下旬已完工一处紧急损毁点,其余在10月下旬前完工。

  仙若村▼

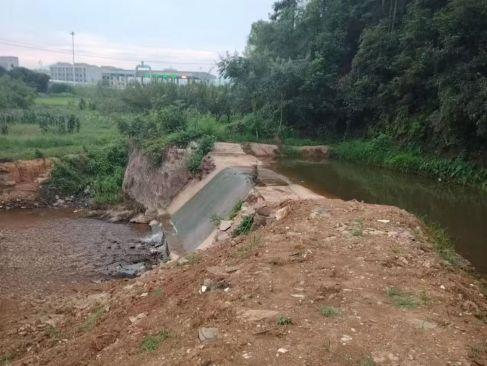

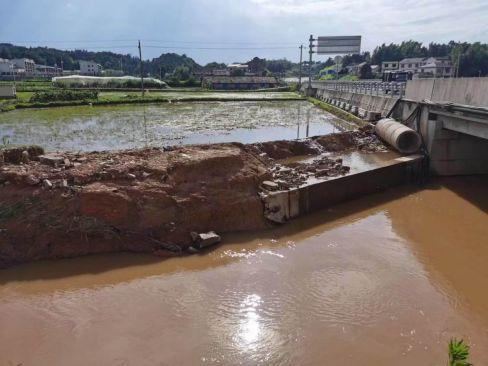

  仙若村多处道路、堰坝、山塘、水渠出现不同程度的损坏,2台泵站无法使用,洞头岭水库溢洪道坍塌,大兴水库涵管上方外坝塌方。

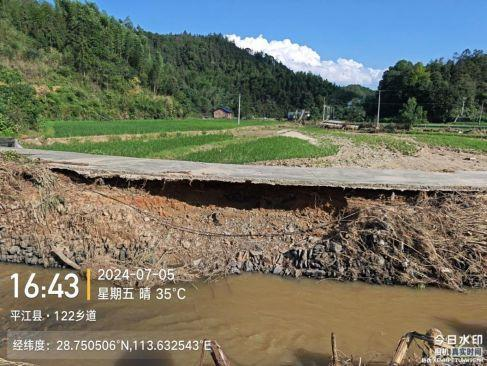

白若寺源组入户道路塌

段背组房前屋后淤泥垃圾清理

仙江片区受灾农田

7月10日修缮完毕

7月5日清理完毕

清淤后,改种播种进行中

  7月中旬王家组、郑家组、老屋组、上坪组、铺内组、太阳组水渠维修3000余米,保障村民农田灌溉;7月底恢复岩内组道路和堰坝(目前修复工作已全面完成),恢复了农田灌溉500余亩,提供了农业技术支持和种子等物资,帮助农民尽快恢复农业生产;7月下旬至8月上旬完成417亩水毁农田修复,并已进行复耕复种,保障了粮食生产安全。

  密岩寨村▼

  密岩寨村大桥集中饮水点供水点严重损坏,水渠损坏3000余米,数十口山塘、数十座堰坝严重受损,大桥组、铁铺组、盘龙组等河堤受损万余米。密岩寨村多处农田遭受严重冲毁,早、中稻受损1000余亩。

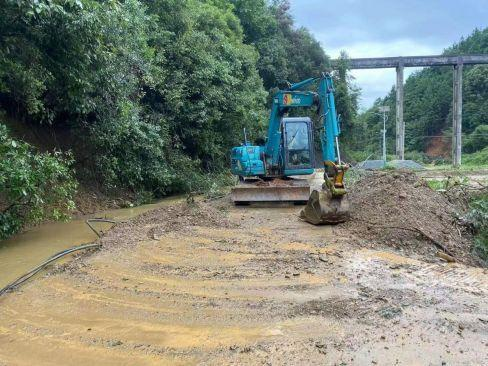

清理屋后山体滑坡

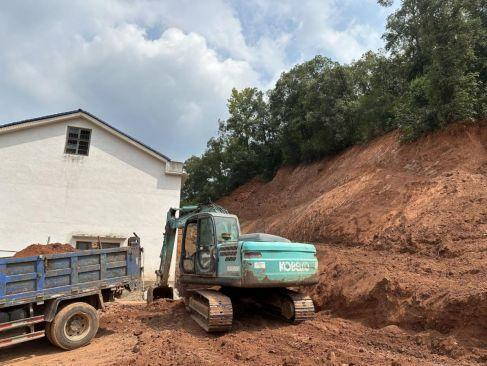

丰源组清路

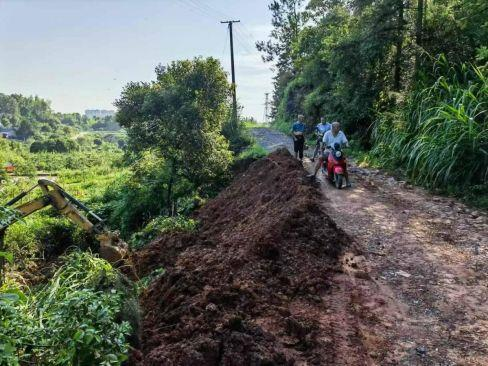

新兴组清渠

南泉组桥梁垮塌

对其进行进一步处险

已清理完毕

已清渠完毕

目前正在修缮中

  7月5日开始对邓家组、苏家组、复兴组、圳上组受损农田进行清理修复,调用3台挖机、5台农用车,组织村民筹工筹劳,现已经清理恢复冲毁中稻400余亩并补种晚稻,余下冲毁农田还在继续清理中;购买13台潜水泵抢修水渠,保障农田供水,灾后恢复晚稻种植500余亩;密岩寨村在垅组山体滑坡、三兴公路滑坡、石子岭道路滑坡均在7月6日前清理完毕,寨垅组上边坡塌方修复目前已完工。

  平源村▼

  平源村三碧组的堰坝损毁严重,300米坝体被严重冲毁,对周边农田灌溉、水生态环境等造成了不同程度的影响;田家组水圳出现1000余米堵塞,导致该段农田无法排水,对农业生产基础设施造成了严重影响;刘家组大石洞大山塘的塘排损毁严重100余米;严家组100亩水田灌溉不通,水田堆满砂石;平益收费站旁高家组水圳堵塞1500米。

钟家组路面坍塌严重

三碧组堰坝损毁严重

目前正在修复中

目前已修缮完毕

  7月9日,开始对堰坝进行维修施工,经过5日奋战,受损的堰坝得到全面修复;7月11日,对大山塘排洪设施进行修复工作;7月15日,对水圳进行了全面的抢修与恢复工作,水圳的堵塞问题得到有效解决,水流重新恢复畅通,为后续的生产生活提供了有力保障。平源村平头组道路100米塌陷修复,村级组织路面水泥修复,目前预计9月上旬完工。

  重建家园非一朝一夕之功,坚定信心方能赢得美好未来。自7月4日起,天岳街道灾后重建工作一直在有条不紊开展,各方力量持续不断增援,党员干部带领广大群众重整旗鼓开始劳作,生产生活秩序正在逐步恢复。

  风雨无情,人间有爱。只要我们万众一心、守望相助,定能写好灾后重建“后半篇文章”,定能在心手相牵中重建美好家园。
